【提升“三力” 争创佳绩】桂南分公司项目:精准施策 高效推进
|
泉源:本站 |
编辑:治理员 | 日期:2023-08-10 |
字体:T T T
| 点击量:2508
|
克日,,,,,冶建公司桂南分公司承建的北部生态新区智能机械人标准厂房(二期)-1#、2#、5#、7#标准厂房、13#、14#甲类库房工程项目,,,,,精准施策、高效推进项目建设,,,,,目今建设进度较妄想工期快一周。。。。。。

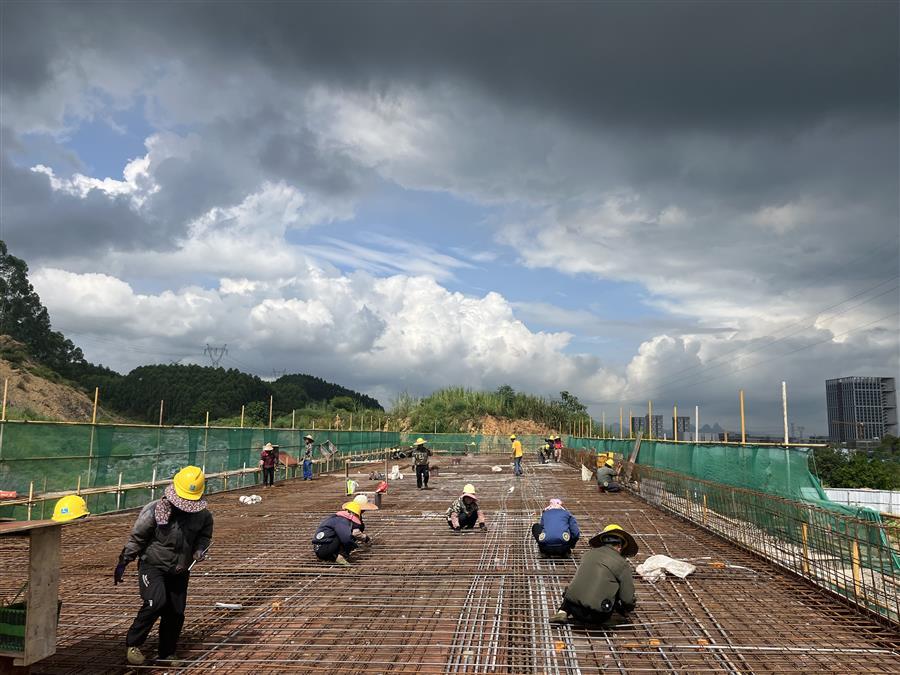

项目现场
该项目总修建面积10.8万平方米,,,,,6栋标准厂房,,,,,工程造价2.3亿元,,,,,2022年8月正式开工建设。。。。。?????ひ岳矗,,,项目部制订科学合理的施工方案,,,,,严酷执行集团公司“3+1”项目治理机制和“围墙内”“围墙外”项目治理模式,,,,,多措并举,,,,,高效推进项目建设。。。。。。目今天气炎热,,,,,项目部通过错时施工、合理降低劳动强度、镌汰户外作业时间,,,,,发放防暑降温物品等步伐,,,,,包管工人作业清静,,,,,确保项目有序推进。。。。。。

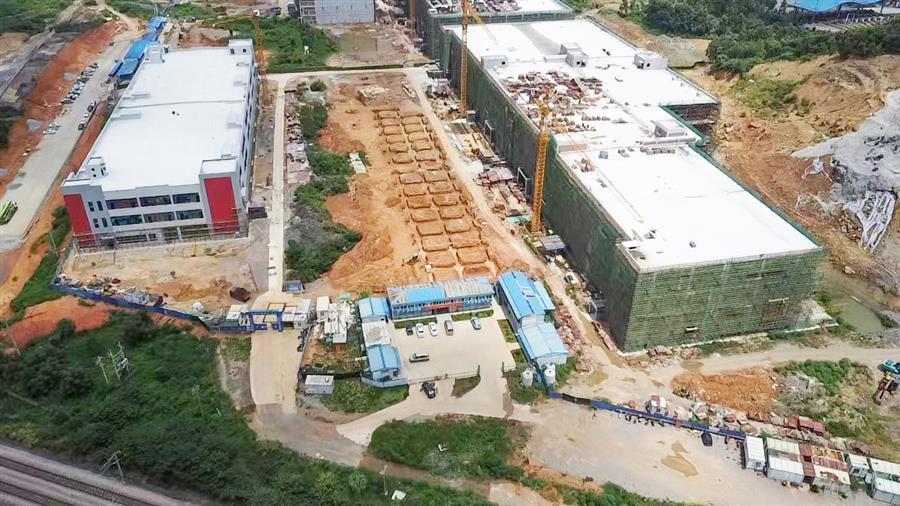

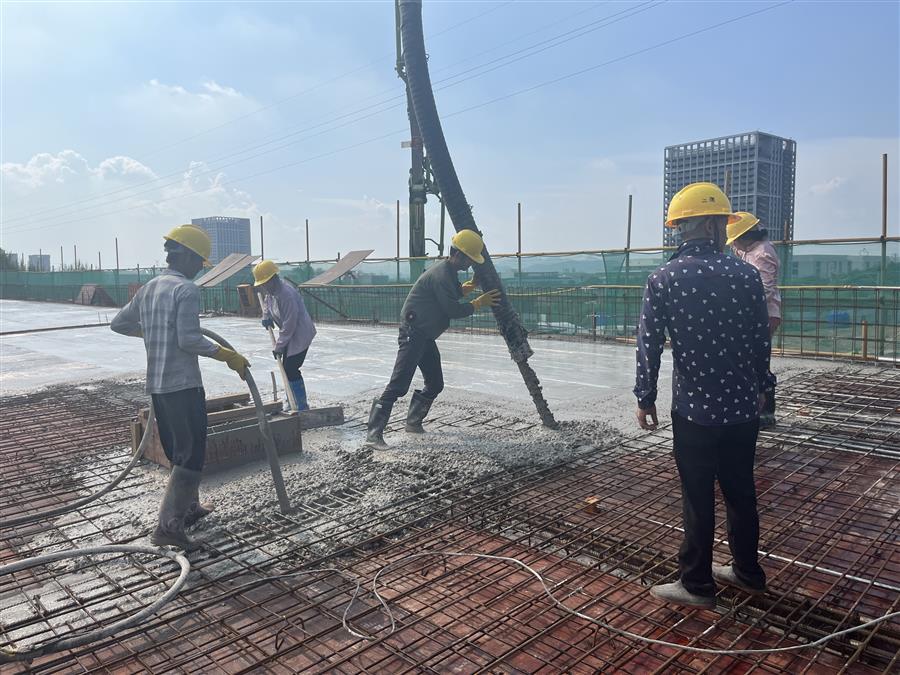

施工现场
阻止现在,,,,,项目累计完成产值1.1亿元,,,,,完成工程造价的48%。。。。。。1#标准厂衡宇面、外墙涂料、消防喷淋管及给排水管装置已完成,,,,,铝合金窗玻璃装置完成70%;;;;;2#标准厂房举行桩基础施工;;;;;5#标准厂房1~8轴角E~J轴框架结构已经完成、9~13轴砌体工程基本完成、14~27轴内外墙抹灰已完成、铝合金窗框、水电消防最先装置;;;;;13#甲类库房完成了框架结构封顶。。。。。。
下一步,,,,,项目部将深入开展“三力”提升行动,,,,,认真贯彻落实公司三季度事情安排,,,,,紧盯目的使命,,,,,全方位增强项目管控,,,,,奋战三季度,,,,,全力冲刺年度目的,,,,,起劲为公司平稳生长孝顺实力。。。。。。
(图文/桂南分公司 李欣)
